Budowa dachu dwuspadowego krok po kroku: 8 etapów prac

Nasz zespół daart Aktualizacja: 7 października 2026 r.

Budowa dachu dwuspadowego to osiem etapów: projekt z obliczeniami, osadzenie murłat, wzniesienie więźby, rozłożenie membrany, montaż kontrłat i łat, haki rynnowe z obróbkami okapu, ułożenie pokrycia z obróbkami oraz podbitka z ociepleniem. Kolejność jest stała, a przekroje krokwi, kąt połaci i rozstaw łat wynikają z projektu i wybranego pokrycia, nie z uniwersalnej tabeli. Poradnik pomoże inwestorowi, który nadzoruje ekipę, i osobie stawiającej prosty dach nad garażem, warsztatem lub altaną.

budowa dachu dwuspadowego krok po kroku

Czym jest dach dwuspadowy i kiedy go wybrać?

Dach dwuspadowy to dwie połacie nachylone w przeciwnych kierunkach, połączone w najwyższym punkcie, czyli w kalenicy. Nazywa się go też dachem siodłowym, dwupołaciowym lub szczytowym, a jego znakiem rozpoznawczym są trójkątne ściany szczytowe.

Tę formę wybiera się, bo jest prosta w budowie i dobrze odprowadza wodę oraz śnieg. Jak opisuje poradnik Rafil o dachu dwuspadowym, ze stromych połaci śnieg zsuwa się sam, co odciąża konstrukcję, a na takim dachu sprawdzi się dachówka ceramiczna, blachodachówka, blacha na rąbek czy gont bitumiczny. Pasuje do domów klasycznych i nowoczesnych, garaży oraz altan, a pod połaciami o odpowiednim kącie łatwo urządzić i doświetlić poddasze.

Kiedy dach dwuspadowy nie jest najlepszym wyborem? Gdy plan miejscowy narzuca inną formę albo kąt, gdy budynek jest bardzo wąski i kalenica wyszłaby krótka, oraz w miejscach narażonych na silne wiatry, gdzie formę dachu powinien ocenić projektant. Każde skomplikowanie bryły, np. lukarny czy dodatkowe kosze, zwiększa ryzyko zalegania śniegu i wody, więc im prostszy dach, tym mniej miejsc do uszczelniania.

Jakie są etapy budowy dachu dwuspadowego?

Dach dwuspadowy buduje się od konstrukcji do wykończenia: najpierw projekt i murłaty, potem więźba, membrana, łaty, elementy okapu, pokrycie, a na końcu podbitka i ocieplenie. Podobny podział (więźba, foliowanie, łacenie, orynnowanie z podbitką i oknami, pokrycie, ocieplenie) przedstawia poradnik Galeco o etapach budowy dachu.

EtapCo się robiOd czego zależy
1. Projekt i pomiaryUstalenie kąta nachylenia, typu więźby, pokrycia, obciążeń i przeznaczenia poddaszaPlan miejscowy lub decyzja WZ, obliczenia konstruktora
2. MurłatyKontrola wieńca, izolacja przeciwwilgociowa, kotwienie murłatStan i poziom wieńca, projekt kotwienia
3. WięźbaSłupy i płatwie (jeśli są), pary krokwi, jętki, wiatrowniceRozpiętość budynku, typ więźby
4. MembranaPasy od okapu do kalenicy, zakłady, mocowanie zszywkamiRodzaj pokrycia, wytyczne producenta membrany
5. Kontrłaty i łatyKontrłaty wzdłuż krokwi, łaty poprzecznieRozstaw z instrukcji producenta pokrycia
6. Okap, rynny, oknaHaki rynnowe, pas nadrynnowy, obróbki okapu, okna dachowePowierzchnia dachu, wydajność rynien
7. Pokrycie i obróbkiKrycie od okapu, kalenica, gąsiory, obróbki kominów i ścianInstrukcja systemu pokrycia
8. WykończeniePodbitka, ocieplenie, paroizolacja, kontrola wentylacjiProjekt, przeznaczenie poddasza

Krok 1: projekt, pomiary i formalności

Budowę zaczyna się od projektu architektoniczno-konstrukcyjnego, który ustala kąt nachylenia połaci, typ więźby, rodzaj pokrycia, obciążenia śniegiem i wiatrem oraz przeznaczenie poddasza. Bez niego nie da się poprawnie dobrać przekrojów drewna ani rozstawu krokwi.

Projekt musi być zgodny z miejscowym planem zagospodarowania przestrzennego albo decyzją o warunkach zabudowy. Według kompendium Florian Centrum o budowie dachu te dokumenty mogą narzucać nachylenie dachu, wysokość kalenicy, kolor pokrycia, układ połaci i formę bryły, więc kształtu dachu nie wybiera się wyłącznie dla wyglądu. Połacie dachów dwuspadowych mają najczęściej 30-45°, ale ostateczny kąt wynika z tych zapisów i z wymagań pokrycia.

Przed projektem lub jego adaptacją zmierz budynek: szerokość i długość między ścianami nośnymi oraz ich wysokość. Projektant przyjmuje obciążenie śniegiem dla strefy, w której stoi dom, i wymiaruje drewno według normy dla konstrukcji drewnianych (PN-EN 1995-1-1). Projekt i każdą zmianę w więźbie powinna sprawdzić osoba z uprawnieniami budowlanymi, także przy małym dachu nad garażem.

Jak obliczyć wysokość kalenicy i długość krokwi?

Wysokość kalenicy nad poziomem oparcia krokwi to połowa rozpiętości pomnożona przez tangens kąta, a długość krokwi bez okapu to połowa rozpiętości podzielona przez cosinus kąta. Rozpiętość mierz między osiami murłat.

Kąt połaciWzniesienie na 1 m w poziomie (m)Długość krokwi na 1 m w poziomie (m)Rozpiętość 10 m: wzniesienie kalenicy (m)Rozpiętość 10 m: krokiew bez okapu (m)
30°0,5771,1552,895,77
35°0,7001,2213,506,10
40°0,8391,3054,206,53
45°1,0001,4145,007,07

Przykład: budynek o rozpiętości 10 m i kąt 40°. Połowa rozpiętości to 5 m, więc kalenica wznosi się ok. 4,2 m (5 × 0,839), a krokiew od murłaty do kalenicy ma ok. 6,5 m (5 × 1,305). Do tego dolicz okap: jego wysięg w poziomie pomnóż przez wartość z trzeciej kolumny. To czysta geometria: nie uwzględnia grubości elementów kalenicy i nie mówi nic o przekroju krokwi ani o potrzebie jętek lub płatwi.

Ile kosztuje zrobienie dachu dwuspadowego?

Koszt dachu dwuspadowego zależy przede wszystkim od powierzchni połaci, typu więźby, rodzaju pokrycia, liczby okien i kominów oraz stawek ekipy, dlatego wiarygodną kwotę daje dopiero kosztorys oparty na projekcie. Ten poradnik nie podaje stawek za m², bo bez projektu i aktualnych ofert byłyby to liczby bez pokrycia.

Kosztorys powinien zawierać zestawienie drewna, membrany, kontrłat i łat, metrów kwadratowych pokrycia z akcesoriami, obróbek blacharskich, rynien i podbitki oraz wycenę robocizny. Porównując oferty, sprawdzaj, czy obejmują te same pozycje, np. obróbki kominów, montaż okien dachowych i wywóz odpadów. Prosta bryła bez koszy i lukarn ogranicza liczbę obróbek, a więc i pracy.

Jakie materiały i narzędzia są potrzebne do dachu dwuspadowego?

Do dachu dwuspadowego potrzebujesz drewna konstrukcyjnego według zestawienia z projektu, membrany, kontrłat i łat, pokrycia z systemowymi akcesoriami, obróbek blacharskich, rynien i łączników. Pokrycie wybierz przed projektem więźby, bo od jego ciężaru zależy obciążenie konstrukcji, a od modelu rozstaw łat.

Drewno na więźbę powinno być wysuszone i zaimpregnowane, w klasie wytrzymałości podanej w projekcie, np. C24. Przed montażem sprawdź wilgotność miernikiem: mokre drewno zamknięte pod pokryciem to ryzyko grzybów i odkształceń połaci. Do wyboru masz m.in. dachówki ceramiczne i betonowe, blachodachówki, blachy płaskie, łupek i gont drewniany, a poradnik Nasz Dekarz o budowie dachu stromego zwraca uwagę, że do pokrycia dochodzą akcesoria, izolacje przeciwwilgociowe i termiczne oraz okna połaciowe. Obróbki wykonuje się z blachy stalowej powlekanej lub aluminiowej, najlepiej w systemie pokrycia.

Podstawowe narzędzia:

  • piła tarczowa i piła ukosowa do cięcia krokwi pod kątem,
  • wiertarka udarowa i wkrętarka,
  • gwoździarka pneumatyczna lub młotek ciesielski i dekarski,
  • zszywacz do membrany,
  • poziomica laserowa, miarka 10 m, kątownik stolarski i sznur traserski,
  • miernik wilgotności drewna,
  • nożyce do blachy (do obróbek i blachodachówki).

Praca na dachu to praca na wysokości: szelki z linką asekuracyjną, ławy dekarskie, rusztowanie lub siatka zabezpieczająca są obowiązkowym wyposażeniem, nie dodatkiem. Nikt nie powinien pracować na połaci sam.

Krok 2: jak zamontować murłaty?

Murłaty kotwi się do wieńca żelbetowego dopiero po sprawdzeniu, że wieniec jest równy i wypoziomowany na całej długości. Między wieńcem a drewnem układa się izolację przeciwwilgociową, a murłatę mocuje kotwami stalowymi w rozstawie z projektu, dokręcając nakrętki kluczem.

Na istniejącym garażu lub budynku gospodarczym sprawdź stan ścian i wieńca, zanim oprzesz na nich nową więźbę. Jeśli konieczne jest wzmocnienie oparcia, jego sposób określa konstruktor, nie ekipa na budowie.

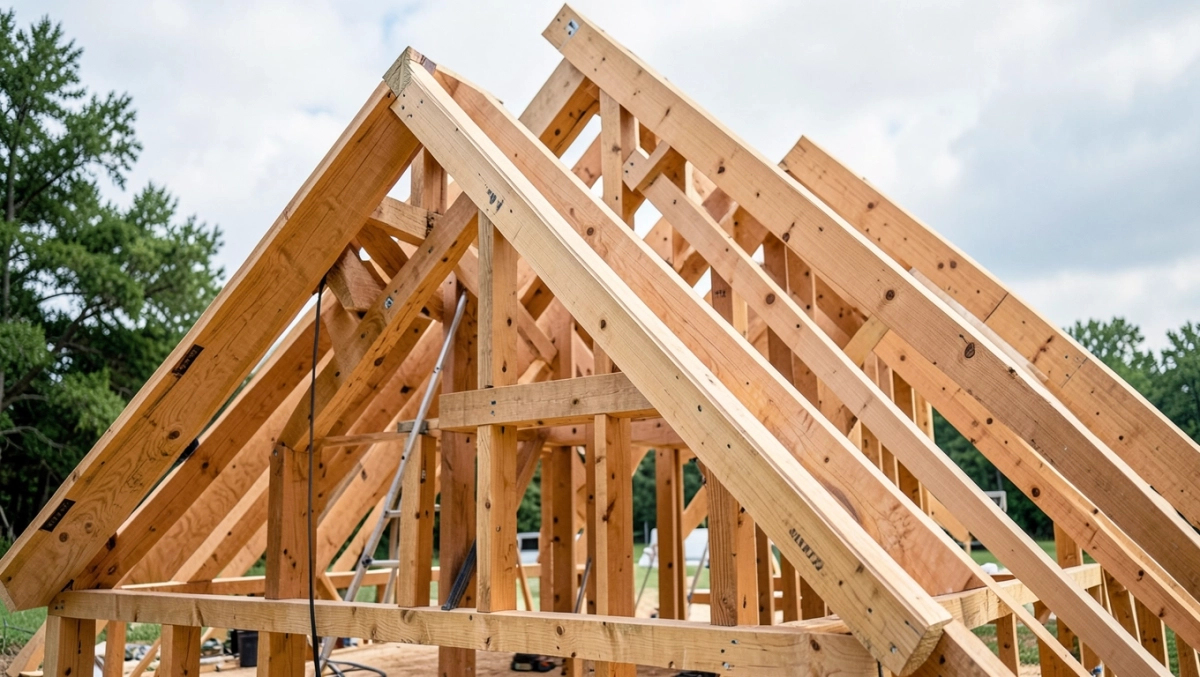

Krok 3: budowa więźby dachowej

Więźbę stawia się w kolejności: słupy i płatwie (jeśli przewiduje je projekt), pary krokwi oparte na murłatach i połączone w kalenicy, a na końcu jętki i wiatrownice usztywniające konstrukcję. Najpierw ustawia się skrajne pary krokwi, rozciąga między nimi sznur i według niego montuje pary pośrednie.

  1. Wytycz rozstaw krokwi na murłatach według projektu.
  2. Zamontuj słupy i płatwie, jeśli występują w danym typie więźby.
  3. Ustaw skrajne pary krokwi i sprawdź ich pion.
  4. Wciągnij i zamocuj krokwie pośrednie, łącząc je w kalenicy łącznikami i śrubami wskazanymi w projekcie.
  5. Zamontuj jętki oraz wiatrownice na połaciach.
  6. Skontroluj geometrię: równe przekątne połaci, jednakowe kąty, prosta linia kalenicy.
  7. Jeśli membrana nie zostanie ułożona od razu, przykryj konstrukcję plandeką.

Połączenia krokwi z murłatą wykonuje się łącznikami z projektu; przy lekkich dachach, np. nad garażem, chronią one konstrukcję przed podrywaniem przez wiatr. Więźby nie stawia się w pojedynkę: poradnik Castoramy o konstrukcji dachu dwuspadowego wskazuje, że wymaga to kilku osób albo mechanizacji prac i zaawansowanej wiedzy konstrukcyjnej.

Jaka więźba do jakiej rozpiętości budynku?

Typ więźby dobiera się przede wszystkim do rozpiętości ścian i przeznaczenia poddasza. Orientacyjne granice podaje poradnik Mal-Drew o dachu dwuspadowym:

  • więźba krokwiowo-belkowa: budynki o wymiarach ścian do 7,2 m i nachyleniu połaci od 30 do 45°,
  • więźba krokwiowo-jętkowa: rozpiętość ścian do 12 m, którą umożliwiają jętki usztywniające pary krokwi,
  • więźba płatwiowo-jętkowa: gdy krokwie potrzebują pośredniego podparcia płatwiami na słupach.

To wartości z jednego poradnika, nie zamiennik obliczeń. Dach dwuspadowy może mieć też konstrukcję stalową lub żelbetową, ale w domach jednorodzinnych przeważa drewno.

Jaka grubość krokwi na dach dwuspadowy?

Nie ma jednej właściwej grubości krokwi: przekrój wynika z obliczeń statycznych dla konkretnego dachu. Konstruktor bierze pod uwagę długość krokwi, ich rozstaw, typ więźby, ciężar pokrycia, obciążenie śniegiem i wiatrem oraz klasę drewna.

Przekroje i rozstaw krokwi znajdziesz w zestawieniu więźby w projekcie. Zamiana na cieńsze elementy albo większy rozstaw bez zgody konstruktora to jeden z najkosztowniejszych błędów, bo wychodzi na jaw dopiero pod obciążeniem.

Krok 4: jak ułożyć membranę dachową?

Membranę wstępnego krycia rozkłada się na krokwiach poziomymi pasami od okapu w górę, tak aby każdy wyższy pas zachodził na niższy i woda spływała po zakładach na zewnątrz. Wielkość zakładu podaje producent membrany, a pasy wstępnie mocuje się do krokwi zszywkami.

Parametry folii dobiera się do budynku i pokrycia, zwykle stosuje się membrany wysokoparoprzepuszczalne, które pozwalają odparować wilgoci z konstrukcji. Przy przejściach instalacyjnych i kominach membranę nacina się i uszczelnia taśmą, np. butylową. Zakłady klei się taśmą, jeśli wymaga tego system.

Krok 5: kontrłaty i łaty

Kontrłaty przybija się wzdłuż krokwi, na membranę, i tworzą one szczelinę wentylacyjną między membraną a pokryciem. Łaty mocuje się na nich poprzecznie, w rozstawie wynikającym z instrukcji producenta pokrycia: inny dla danego modelu dachówki, inny dla blachodachówki modułowej.

Rozstaw łat odmierza się wzdłuż połaci i kontroluje sznurem, tak aby rzędy pokrycia trzymały linię. Kontrłaty i łaty powinny być impregnowane, a gwoździe antykorozyjne. Szczeliny wentylacyjnej nie wolno zamykać ani przy okapie, ani przy kalenicy.

Krok 6: rynny, pas nadrynnowy i okna dachowe

Haki rynnowe, pas nadrynnowy i obróbki okapu montuje się przed pokryciem, bo później zasłoni je pierwszy rząd dachówek lub arkusz blachy. Rynny dobiera się do powierzchni dachu: im większa połać, tym większej wydajności systemu potrzeba.

Na tym etapie wbudowuje się też okna dachowe wraz z kołnierzami, zanim połać zostanie zakryta. Ich położenie między krokwiami musi być przewidziane w projekcie więźby, inaczej trzeba wycinać i wymieniać krokwie.

Krok 7: pokrycie dachu i obróbki blacharskie

Pokrycie układa się od okapu w stronę kalenicy, ściśle według instrukcji producenta danego systemu. Na końcu montuje się kalenicę z taśmą wentylacyjną i gąsiorami oraz akcesoria, takie jak dachówki wentylacyjne i stopnie kominiarskie.

Blachodachówkę układa się arkuszami z zakładem i mocuje wkrętami z uszczelkami w miejscach wskazanych przez producenta; każdy zbędny otwór to potencjalny przeciek. Miejsca cięć blachy zabezpiecza się farbą zaprawkową. Dachówkę ceramiczną lub betonową mocuje się klamrami przeciwwiatrowymi w liczbie wymaganej przez producenta.

Obróbki, bez których dach dwuspadowy nie będzie szczelny:

  • okapowa: kieruje wodę do rynny,
  • kalenicowa: z wentylacją, pod gąsiorami,
  • wiatrowa: na krawędziach połaci przy ścianach szczytowych,
  • kominowa i przyścienna: fartuchy z kołnierzem i taśmą uszczelniającą.

Po ułożeniu pokrycia sprawdź szczelność, polewając wodą z węża okolice kominów, okien i obróbek, a od spodu obserwuj membranę.

Krok 8: podbitka, ocieplenie i wentylacja

Ostatni etap to stelaż z podbitką od spodu okapu oraz ocieplenie, jeśli poddasze ma być użytkowe. Podbitka nie może zamknąć wlotu powietrza pod okapem, bo przerwie wentylację pod pokryciem.

Na poddaszu użytkowym izolację cieplną układa się między krokwiami i pod nimi, a od strony pomieszczeń montuje paroizolację z połączeniami szczelnie sklejonymi taśmą. Rodzaj i grubość izolacji określa projekt. Nieszczelna paroizolacja wpuszcza wilgoć w ocieplenie i drewno, czego z dołu nie widać przez długi czas.

Najczęstsze błędy przy budowie dachu dwuspadowego

Najwięcej problemów powodują odstępstwa od projektu i niedokładności, których nie widać od razu. Według cytowanego wyżej kompendium Florian Centrum błąd w geometrii, rozstawie łat, paroizolacji lub obróbce komina potrafi ujawnić się dopiero po 2-3 sezonach grzewczych.

  • Kąt lub wysokość kalenicy niezgodne z planem miejscowym albo decyzją WZ.
  • Cieńsze krokwie lub większy rozstaw niż w projekcie.
  • Wilgotne, nieimpregnowane drewno.
  • Nierówne przekątne połaci i krzywa kalenica, przez które pokrycie nie trzyma linii.
  • Rozstaw łat inny niż w instrukcji producenta pokrycia.
  • Zamknięta szczelina wentylacyjna przy okapie lub kalenicy, co sprzyja kondensacji i gniciu drewna.
  • Nieszczelna paroizolacja na poddaszu użytkowym.
  • Niedokładne obróbki kominów i okien.
  • Rynny dobrane bez liczenia powierzchni dachu.
  • Praca bez asekuracji i w zbyt małej ekipie.

Lista kontrolna przed odbiorem dachu

  • Kąt połaci i wysokość kalenicy zgodne z projektem.
  • Przekroje i rozstaw krokwi zgodne z zestawieniem więźby.
  • Murłaty zakotwione, połączenia krokwi wykonane łącznikami z projektu.
  • Membrana z zakładami od okapu w górę, przejścia uszczelnione.
  • Szczelina wentylacyjna drożna od okapu do kalenicy.
  • Rozstaw łat zgodny z instrukcją pokrycia.
  • Obróbki okapu, kalenicy, wiatrowe i kominowe kompletne, test wodą bez przecieków.
  • Rynny ze spadkiem do rur spustowych, podbitka z wlotem powietrza.

Jak dbać o dach dwuspadowy po zakończeniu budowy?

Dach dwuspadowy przeglądaj raz w roku i po silnych wichurach, a rynny czyść wiosną i jesienią. Podczas przeglądu szukaj poluzowanych elementów, uszkodzonych obróbek, ognisk korozji na blasze i śladów zawilgocenia od strony poddasza.

Częstotliwość odnawiania powłok blach i impregnacji drewna zależy od zastosowanych produktów i warunków, dlatego kieruj się zaleceniami producenta i warunkami gwarancji. Gdy przyjdzie czas na odświeżenie blachy, przyda się poradnik o tym, jaki pistolet do malowania dachu wybrać. Jeśli prace dotyczą budynku z dwoma lokalami, zajrzyj do tekstu o remoncie dachu w domu dwurodzinnym, a pozostałe poradniki o konstrukcji, pokryciach i ociepleniu znajdziesz w dziale Dachy.
